企业名称:广西贵港市神舟木业有限公司
联系人:黄经理
手机:18778901888
地址:贵港市港南区罗泊湾(贵港市水泥厂红砖分厂内)
网址:www.gxszmy.cn

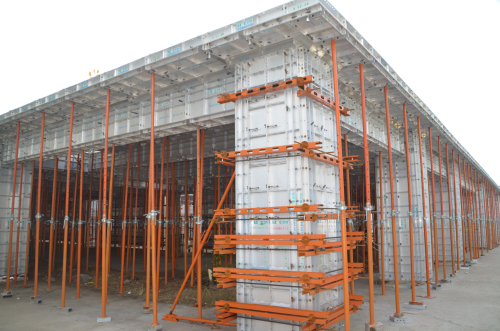

一、模板工程重点注意事项
广西建筑模板厂家说模板在支设前,施工缝处已浇筑的混凝土必须进行剔凿,露出石子,并清理干净;面板必须清理干净,并均匀涂刷脱模剂(油性脱模剂需慎用);模板支设过程中,木屑、杂物必须清理干净,在柱墙下口、梁根部每段至少留二个清扫口,将杂物及时清扫后再封上。模板验收重点为控制刚度、垂直度、平整度和接缝,特别应注意外围模板、电梯井模板、楼梯间模板等处轴线位置正确性。并检查水电预埋箱盒、预埋件位置及钢筋保护层厚度等。
固定在模板上的预埋件和预留孔洞均不得遗漏,安装必须牢固,位置准确。
为确保模板接缝严密不漏浆,并防止模板吸水或受热膨胀产生过大变形,以下部位必须粘贴双面密封胶条:
1、 梁模板与柱墙模板之间的搭接面;
2、梁侧模与梁底模之间的接缝;
3、柱阳角模板搭接缝。
顶板模板拼装时,模板间的拼缝宜采用50mm宽胶带纸粘贴。
二、交接验收要求
1、木方模板材料进场后项目部需组织施工单位进行材料规格、几何尺寸等进行验收。对不符合要求的要求退场。各项目必需现场配备压刨机,对进场方木进行精加工,减小几何尺寸偏差。
2、支撑架搭设完毕,项目部需组织监理、施工单位进行支撑体系验收,验收合格方可进行模板铺设施工。
3、通线检查支架顶部标高、水平度,扣件紧固度,扫地杆、大横杆、小横杆、剪刀撑、斜撑搭设、稳固度是否符合要求。扣件拧紧力矩值不应小于40N.m,且不应大于60N.m。
4、模板工程施工完成需对每块板标高进行全数检查、整改,在实体上和平面图上进行原位标注,经整改验收合格后进行钢筋工程施工。
5、施工单位拆模前应填报拆模申请会同混凝土拆模强度报告一起报监理审批后才能进行模板拆除工作。模板拆除完毕后,应填报模板拆除工程检验批,报监理验收。
6、模板验收记录
预验收记录表、模板工程检验批检查表、报验单、拆模申请表、混凝土拆模强度报告、模板拆除工程检验批检查表、结构工程工序检查表
免责声明:本文系编辑转载,转载目的仅在于传递更多信息。如果您认为我们的转载违反了《著作权法》或损害了您的利益,请及时联系我们,我们将第一时间处理。
